实时供需追溯是U9在V5版本提供的一组功能。主要是解决接单生产企业计划编制、跟踪订单的业务需求,可以让用户实时掌握订单的生产、采购状况及出现的异常信息。具体如下:
实时供需追溯和U9的LRP配合使用,可以有效解决接单企业按单编制计划的需求。对接单企业来说,往往面临着交付周期短,需求变化快的问题。同时,很多中小企业在整个产业链中的话语权往往不够强势,无法掌控供应商的交货时间及交货质量。所以当企业的内外部环境变化时,要求系统能够快速响应并及时通知企业的生产、采购部门进行调整。
所以,对接单企业往往采用LRP来实现按单计划、按单调整、按单跟踪。在这个过程中,实时供需追溯可以确保每笔订单需求和供应之间“逻辑”的占用关系。换句话说,先进行LRP规划的订单先占用库存及其它供应,后规划的订单只能使用剩余库存及供应,当供应无法满足需求时,需要产生计划订单进行补货,从而确保计划的稳定性和可执行性。
这种“占用”只是逻辑上的占用,无法控制实物的占用。如果想控制实物占用,需要启用U9系统的预留或项目号、番号维度。
跟踪订单执行状况,反馈执行异常信息。实时供需追溯反映的是多层的供需占用关系。从订单源头可以按照BOM层次逐层查找为满足订单需求所需要投入的物料的供应状况。当业务发生变化时,系统实时更新供需追溯关系,以反应当前的供需状况。当出现异常信息时,系统会实时提醒。
业务模型描述
总体架构介绍
实时供需资料:存储所有供需单据的详细信息。初始由MRP计算创建,后续在业务单据发生变化时自动更新。
实时供需追溯:按BOM结构存储多层的供需占用关系。通过连接实时供需资料,可以获取供需单据的详细信息。
业务单据:当业务单据发生变化时,如:修改数量、交期,删除、状态变化、转单等操作都会实时更新供需资料及供需追溯数据。
实时供需追溯查询:按BOM层次从实时供需追溯表中查看供需占用关系,并反映异常信息。
操作指南
计划运算
在开启了实时供需追溯后,在每次计划运算(MPS/MRP/LRP)时系统都是在现有供需追溯关系基础上进行供需平衡。在计划运算结束后,系统自动更新实时供需资料及供需追溯数据。
供需追溯数据项说明
按上述步骤将供需关系数据显示在主画面的列表画面上,如下图所示:
异常数据查看

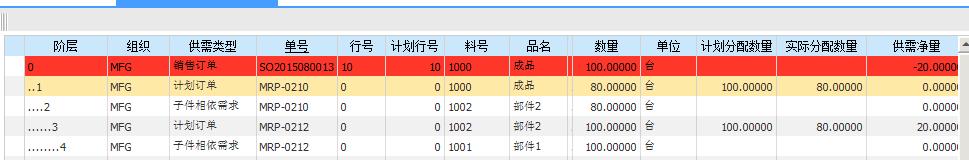

当减少了供应数量导致无法满足需求,或增加了需求数量供应不足时,系统都会自动标红显示。如下图所示:
本文来源:用友软件销售服务中心。
